Котельная может быть полностью построена, оборудование смонтировано и подключено — но запустить её в работу без оформленного ввода в эксплуатацию нельзя. Это нарушение ФЗ-116, и оно влечёт остановку объекта по предписанию РТН. Разбираем, из каких этапов состоит ввод, что оформляется на каждом шаге и где чаще всего теряют время и деньги.
Федеральный закон 116-ФЗ регулирует промышленную безопасность опасных производственных объектов. Промышленная котельная с давлением выше 0,07 МПа или температурой теплоносителя выше 115°C относится к ОПО III класса опасности. Это значит, что её запуск требует не просто физической готовности оборудования, но и полного пакета разрешительной документации.
Ввод в эксплуатацию — это последовательность процедур: регистрация объекта, получение разрешений, проведение пусконаладочных работ, проверки и подписание актов. Пропустить или переставить этапы местами не получится: каждый следующий шаг опирается на документы предыдущего.
Порядок действий зависит от того, строится ли котельная с нуля или проходит техническое перевооружение на действующем объекте. В обоих случаях последовательность в целом одна.
Проект котельной разрабатывается с учётом требований ФЗ-116, СП и нормативов РТН. Проектная документация проходит экспертизу промышленной безопасности. Без положительного заключения экспертизы двигаться дальше нельзя.

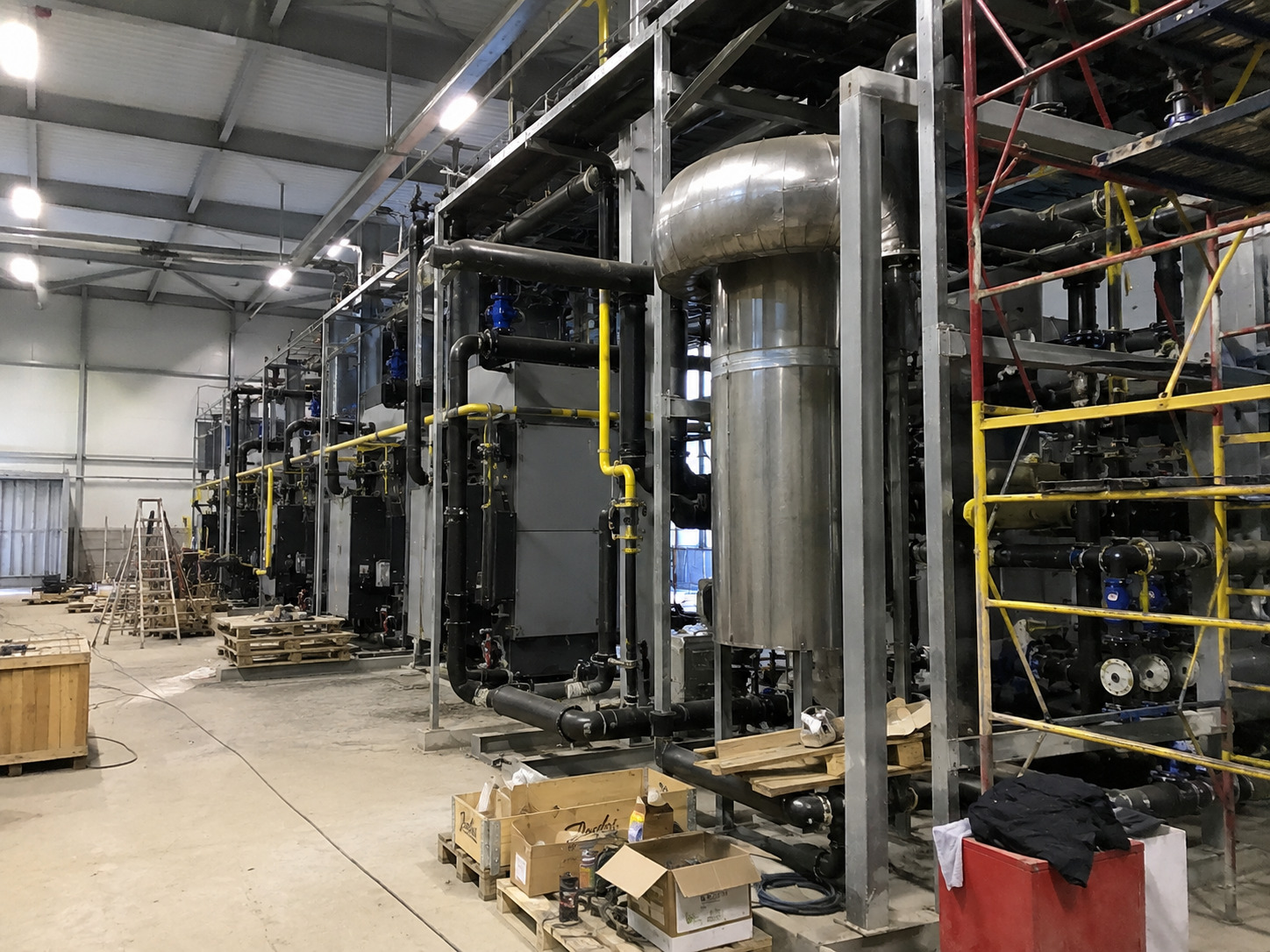

Выполняются в соответствии с согласованным проектом. Любые отклонения от проекта фиксируются и согласовываются отдельно, иначе фактическая схема не совпадёт с документами — это нарушение при проверке РТН.
Котельная регистрируется в государственном реестре опасных производственных объектов. Присваивается класс опасности и регистрационный номер. Без свидетельства о регистрации ОПО запуск котельной незаконен.
Для подключения газа оформляется пакет документов на первый пуск. Коммерческий узел учёта газа (КУУГ) проходит приёмку у поставщика газа. Без принятого КУУГ газ не подадут.

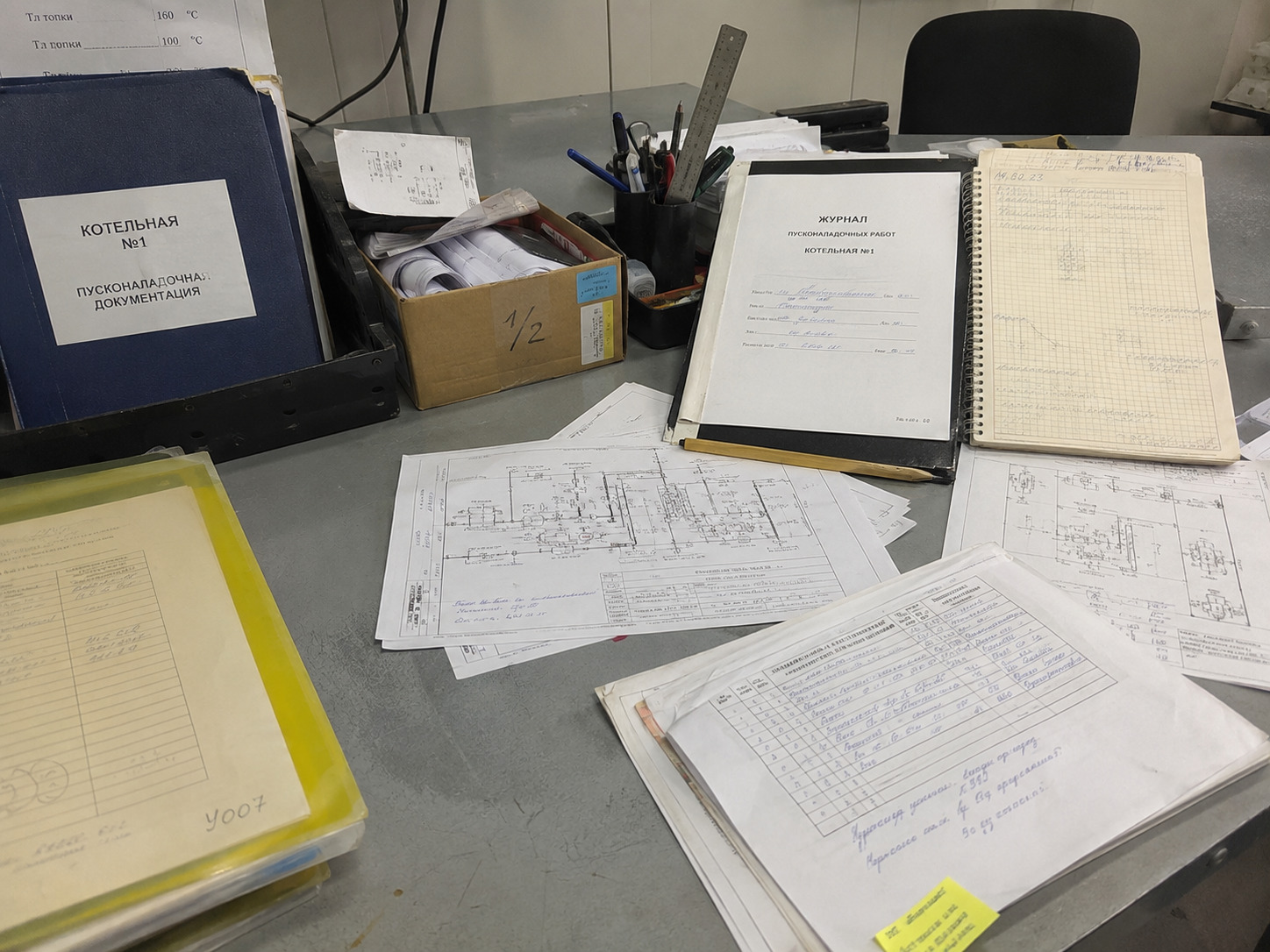

Специалисты настраивают автоматику, проверяют режимы работы каждого котла, регулируют горение, проверяют защиты и блокировки. По итогам составляются режимные карты и акт ПНР.
Обязательное страхование гражданской ответственности по ФЗ-225 оформляется до начала эксплуатации. Договор страхования входит в пакет документов для ввода в эксплуатацию.
Операторы котельной и ответственные специалисты проходят аттестацию в области промышленной безопасности. Без действующих удостоверений персонал не имеет права обслуживать ОПО.
Подписывается акт ввода в эксплуатацию. С этого момента котельная работает официально, а предприятие несёт ответственность за соблюдение требований промышленной безопасности в рамках производственного контроля.
Большинство задержек и проблем при вводе котельной предсказуемы. Вот что встречается чаще всего.
Заказчик получает проект от проектировщика и начинает монтаж, не дождавшись положительного заключения. Потом выясняется, что заключение не получено или получен отказ — и монтаж надо переделывать.
В процессе монтажа что-то переносят, меняют схему обвязки или добавляют оборудование. Всё это не фиксируется. При проверке РТН схема котельной не совпадает с проектом — нарушение.
Узел учёта газа смонтирован, но приёмка не пройдена: не та точность приборов, нарушены требования к установке, не согласован проект КУУГ. Газ не подают до устранения замечаний.
Аттестация занимает время: запись, обучение, сдача экзамена. Если начать её параллельно с монтажом — успеют. Если оставить на потом — котельная готова, а запускать некому.
Паспорта на котлы, сосуды под давлением и трубопроводы должны быть оформлены по требованиям ТР ТС. Если оборудование закупалось через посредников или часть документов потеряна при транспортировке, это блокирует ввод.
Пусконаладочные работы сделаны быстро, акт подписан, но режимные карты не составлены или не соответствуют фактическим режимам работы котлов. Это выявляется при проверке РТН или при первой серьёзной аварии.
Мы не беремся за проектирование, если понимаем, что решения не пройдут согласование или не могут быть реализованы в заданных условиях. Лучше сказать об этом до начала работ, чем переделывать после.— Специалисты ООО Регламент-С
Часть документов и действий можно и нужно готовить параллельно с монтажом, не дожидаясь его завершения. Это экономит недели.
Ввод котельной в эксплуатацию по ФЗ-116 — это управляемый процесс с понятной последовательностью шагов. Большинство задержек возникает не из-за сложности требований, а из-за того, что документы начинают готовить после завершения монтажа, а не параллельно с ним.
Специалисты Регламент-С сопровождают ввод котельных в эксплуатацию в Новосибирске и области: от оформления проектной документации до получения всех разрешений и подписания акта ввода. Приедем на объект, оценим текущий статус и скажем, что нужно сделать и в каком порядке.
